ГПЗ на Кашагане: продолжаются СМР

Заместитель председателя правления по новым проектам АО «QazaqGaz» Батыржан Тергеусизов принял участие в производственном совещании с участниками ЕРС Контракта по строительству ГПЗ Кашаган мощностью 1 млрд м3 газа. Были обсуждены вопросы ускорения темпов строительных работ и поставки оборудования.

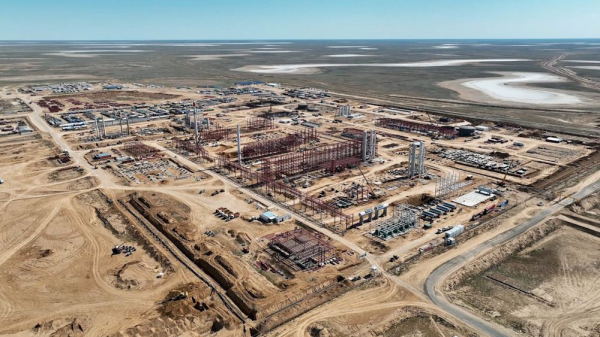

Текущий статус строительных работ

На строительной площадке задействованы более 1 700 человек, из которых:

  • 1 100 человек — прямой производственный персонал;
  • 120 человек — работают в ночную смену;
  • 300 единиц техники — используются в строительных и монтажных работах.

Меры по охране труда и технике безопасности

  • регулярно проводятся аудиты безопасности;
  • организованы учебно-тренировочные занятия для повышения квалификации и обеспечения безопасных условий труда.

Основные виды выполняемых работ

  • Монтаж металлоконструкций;
  • Монтаж технологического оборудования;
  • Сборка резервуаров:
    • 6 резервуаров типа РВС-5000;
    • 2 резервуара типа РВС-1000;
    • 10 сферических резервуаров объёмом 600 м³ каждый;
  • Обвязка скидов (технологических узлов);
  • Работы по наружным сетям водопровода и канализации (НВК-1 и НВК-2).

Прогресс по строительно-монтажным работам (СМР)

Бетонные работы по устройству фундаментов на УКПГ составляют 46 342 м³, прогресс 62,1%.

Монтаж металлоконструкций – 2 985 тонн, прогресс 14,9%.

Монтаж механического оборудования – 3 142 тонны, прогресс 33,5%.

Монтаж резервуаров – 544 тонн, прогресс 20,1%.

Монтаж подземных трубопроводов – 15 787 м, прогресс 33,8%.
